Управление проектами в компании

Методология управления проектами: как выбрать подход

Методология управления проектами — правила, по которым проект планируют и меняют план: всё сразу или короткими циклами, как часто сверяются с заказчиком, кто решает об изменениях. Подходов по сути три и их сочетание, а выбирают между ними по двум вопросам: можно ли описать результат заранее и за что платит заказчик.

Три формы плана: одна длинная полоса от начала до сдачи, ряд коротких циклов и поток карточек по колонкам доски
Роман Смирновоснователь Фичтим, ведёт проекты с 2006 года

6мин чтения
обновлено

В статьях о методологиях управления проектами обычно десять-двенадцать пунктов: Waterfall, Agile, Scrum, Kanban, Lean, PRINCE2, шесть сигм, метод критического пути, диаграмма Ганта. Читатель честно пытается выбрать из двенадцати и не может, потому что выбирать между диаграммой Ганта и Scrum — как выбирать между линейкой и планом дома. В списке вперемешку стоят вещи разного уровня. Если их разложить, выбор сужается до трёх подходов и их сочетания, и делается по двум вопросам, а не по моде.

Методология, фреймворк, стандарт и метод — не одно и то же

Подход отвечает на главный вопрос: планируем всё сразу или по частям. Фреймворк — конкретный набор правил, как работать внутри подхода: роли, встречи, артефакты. Стандарт описывает, что вообще входит в управление проектом, и подходит к любому подходу. Метод планирования — инструмент, которым считают срок или рисуют план.

Что Уровень Отвечает на вопрос
Waterfall, каскадная модель Подход Планируем всё сразу
Agile Подход, точнее набор ценностей 2001 года Планируем короткими циклами
Scrum Фреймворк итеративного подхода Спринты, роли, встречи
Kanban Фреймворк потока задач Доска, лимит работы в процессе
PRINCE2, PMBOK, ГОСТ Р ИСО 21500 Стандарт Что входит в управление проектом
Метод критического пути Метод планирования Какой минимальный срок у проекта
Диаграмма Ганта Инструмент Как нарисовать план на шкале времени

Когда говорят «методология управления проектами», почти всегда имеют в виду первые две строки, иногда с фреймворком: «у нас Scrum». Дальше речь о подходах.

Три подхода и их сочетание

Каскадный

План составляют целиком до начала работы: что делаем, в каком порядке, к какому сроку, за какие деньги. Этапы идут один за другим, результат заказчик видит в конце. Изменения возможны. Но дороги: каждое требует пересмотреть план, смету и срок. Подходит, когда результат известен заранее и меняться не будет: строительство по проекту, сайт по утверждённому макету, внедрение по готовому техническому заданию. Каскадную модель управления проектами ещё называют водопадной.

Итеративный

Работу делят на короткие циклы — обычно от одной до четырёх недель. В начале цикла решают, что делать сейчас, в конце показывают результат заказчику и решают, что дальше. Подробный план есть только на текущий цикл, на весь проект — направление и приоритеты. Изменения дешёвые. Их берут в следующий цикл. Подходит, когда результат уточняется по ходу: новый продукт, развитие сайта по заявкам, всё, где заказчик сам не знает, что ему нужно, пока не увидит. Scrum — самый известный способ так работать.

Поток задач

Циклов нет. Задачи приходят по одной, встают в очередь на доске и проходят по колонкам от «Новая» до «Готово». Главное правило — не брать в работу больше, чем команда успевает закончить. Подходит для поддержки, сопровождения и любой работы, где задачи непредсказуемы и мелкие. Канбан-доска — инструмент этого подхода.

Гибридный

На практике чаще всего встречается сочетание: верхний план с этапами и сроками по каскаду, а внутри этапов — короткие циклы. Или итерации с жёстким лимитом бюджета сверху. Гибридное управление проектами — нормальный выбор, а не компромисс от неумения выбрать: так устроено большинство заказных проектов.

Agile и Waterfall: в чём на деле разница

Спор «Agile или Waterfall» обычно идёт о вкусах, хотя разница простая и про деньги. При каскадном подходе фиксируют объём работ, а срок и бюджет из него вычисляют. При итеративном фиксируют срок цикла и бюджет, а объём каждый раз решают заново. Заказчик в первом случае знает, что получит, и платит за риск ошибки в оценке. Во втором — знает, сколько потратит за месяц, и решает, на что.

Отсюда и то, когда заказчик видит результат. При каскаде — в конце этапа или проекта, при итерациях — каждые одну-четыре недели. Если заказчику важно увидеть результат рано и поправить курс, каскад его разочарует, даже если план будет выполнен точно.

Как выбрать: два вопроса

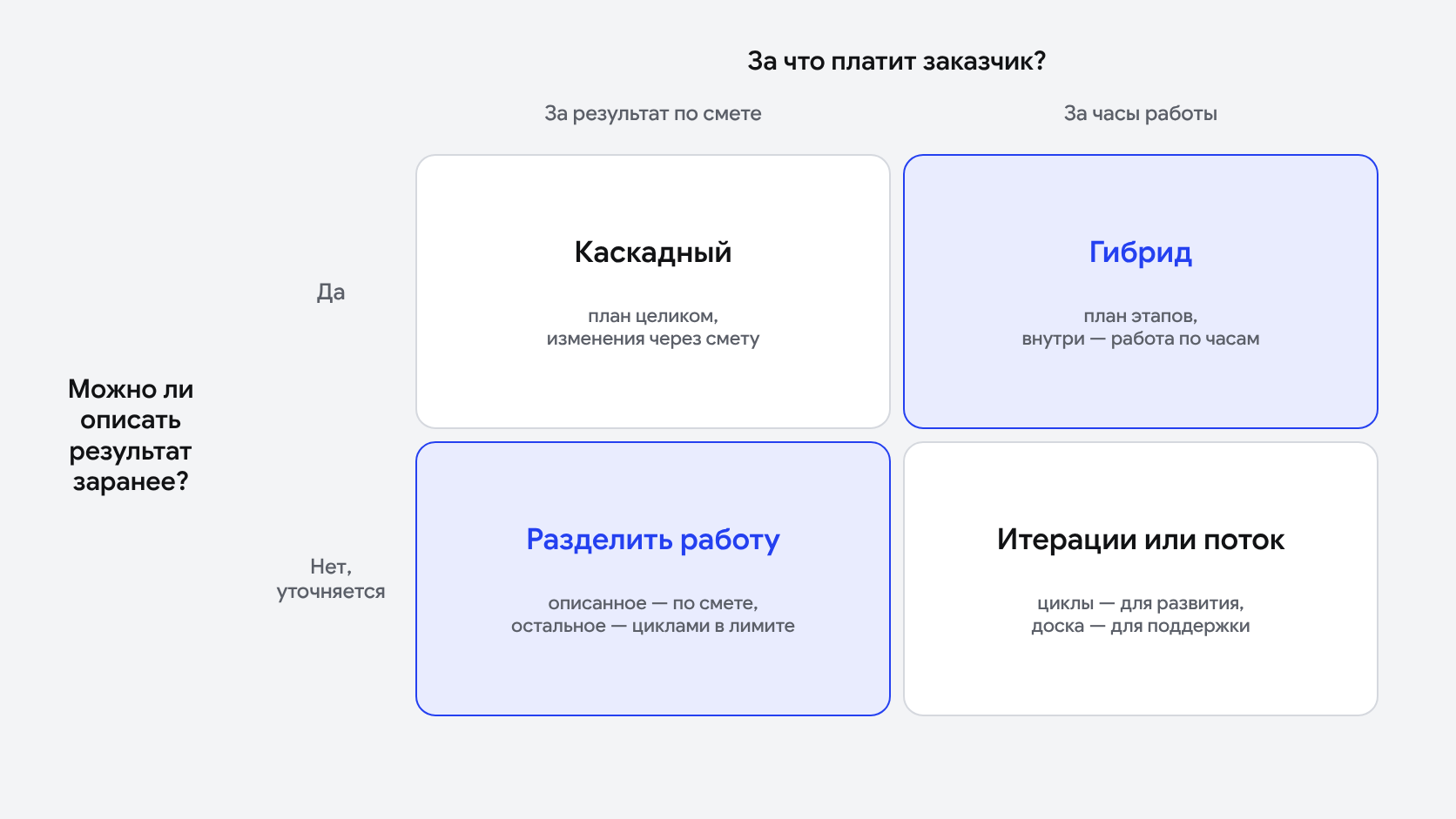

Выбор подхода по двум вопросам: результат можно описать заранее и оплата за результат — каскадный; результат описан, оплата за часы — гибрид с планом этапов; результат уточняется, оплата за часы — итерации или поток задач; результат уточняется, но нужна фиксированная цена — разделить работу на части

Можно ли описать результат заранее? Не «хотим удобный сайт», а макеты, список функций, техническое задание, которое заказчик готов подписать. Если да, план целиком реален. Если результат будет уточняться, подробный план на полгода устареет через месяц.

За что платит заказчик? За результат по смете или за часы работы. Фиксированная цена требует зафиксированного объёма, иначе каждое изменение превращается в спор. Оплата по часам совместима с итерациями: заказчик решает, на что потратить следующий цикл.

Если ответы совпадают — результат описан и оплата за результат, или результат уточняется и оплата за часы, — выбор очевиден: каскад или итерации. Если не совпадают, нужен гибрид. Самый трудный случай — заказчик хочет фиксированную цену за то, что сам ещё не может описать. Тогда работу делят: то, что можно описать, — по смете, остальное — циклами в пределах лимита часов.

Пример: два подхода в одной практике

В начале 2023 года наш руководитель проекта два месяца вёл три интернет-магазина digital-агентства. Магазины развивались по заявкам клиентов, и результат каждой недели становился понятен только к её началу. Работали недельными спринтами: по пятницам руководитель проекта с клиентом решал, что брать дальше, с тимлидом оценивал спринт в часах. Клиенты платили за часы, у каждого проекта был месячный порог, и когда работа подходила к нему, клиент решал, продолжать или отложить. Это гибрид: итерации внутри, лимит бюджета сверху.

У агентства RedLoft мы с мая 2024 года ведём, среди прочего, поддержку сданных сайтов. Там нет ни спринтов, ни плана на месяц: задачи приходят по одной, проходят по доске со статусами, задача в тестировании сама назначается на тестировщика. Время отмечают в трекере, и клиент каждый месяц получает отчёт с часами по направлениям. Это поток задач в чистом виде, и спринты здесь только мешали бы: нельзя планировать на неделю то, что сломается в среду.

Одна методология на компанию?

Нет. И пытаться не стоит. Разработка сайта, развитие магазина и поддержка в одной компании идут по разным подходам, потому что у них разные договоры и разная предсказуемость. Общими должны быть другие вещи: как проект запускают, в каком виде отчитываются, как принимают изменения и как закрывают. Об этих договорённостях — в статье о процессах управления проектами и в хабе направления. Сами правила работы удобно записать регламентом.

Если подход нужно выбрать для конкретного проекта и некому его вести, это можно сделать с руководителем проекта со стороны: он начинает с того, как устроены договор и команда, и только потом предлагает правила.

Как понять, что подход не работает

При каскадном план переписывают каждую неделю. Значит, результат на самом деле не был описан, и неясную часть лучше перевести на итерации.

При итеративном циклы не заканчиваются: задачи переезжают из спринта в спринт, а показать в конце нечего. Обычно циклы слишком длинные или в них берут больше, чем успевают.

При потоке задач доска растёт быстрее, чем пустеет, и срочное вытесняет всё остальное. Не хватает лимита на работу в процессе или приоритетов.

При любом изменения происходят без решения: срок сдвинулся сам, бюджет вырос сам. Методология тут ни при чём: не хватает договорённости об изменениях, и её придётся завести при любом подходе.

Практика Фичтим

Все кейсы

Вопросы и ответы

Какая методология управления проектами самая популярная?

В разработке и digital — итеративная, чаще всего в виде Scrum или его упрощённых вариантов. В строительстве, производстве и госзаказе — каскадная. Популярность мало что говорит о вашем проекте: выбирают по тому, можно ли описать результат заранее и как устроена оплата.

Можно ли сменить методологию посреди проекта?

Можно, и иногда нужно: например, когда сайт сдан и проект перешёл от разработки к поддержке. Менять стоит на границе этапа и вместе с договорённостью с заказчиком, потому что меняется то, что он получает и когда.

Что делать, если заказчик хочет и фиксированную цену, и гибкость?

Разделить работу. Ту часть, которую можно описать заранее, — по плану и смете; то, что будет уточняться, — короткими циклами в пределах лимита часов, с решением заказчика у каждого порога. Одновременно зафиксировать объём, срок, бюджет и оставить право всё менять не получится ни в одной методологии.

Нужен ли сертифицированный специалист, чтобы внедрить методологию?

Для компании с несколькими проектами — нет. Сертификаты PMP, PRINCE2 или Scrum подтверждают знание стандарта, а для выбора подхода важнее понимать, как устроены ваши договоры и команда. Специалист нужен, если заказчик требует работы по конкретному стандарту.

Читать дальше

Все статьи
Пять групп процессов на оси проекта: инициация и завершение — точки в начале и в конце, планирование, исполнение и контроль — полосы через весь проект

Управление проектами в компании · 6 мин

Процессы управления проектами: что происходит на деле

Процессы управления проектом делят на пять групп: инициация, планирование, исполнение, мониторинг и контроль, завершение. Группы — не этапы: планируют и контролируют всю жизнь проекта, а не по очереди. Процесс есть, только если он оставляет след — решение, план, отчёт или акт.

Матрица RACI для продажи на заводе: шаги процесса по строкам, роли по столбцам, в каждой строке выделена одна буква A

Процессы и регламенты · 6 мин

Матрица RACI: кто делает, кто отвечает, кого спросить

Строки — шаги процесса, столбцы — участники, в клетках одна из четырёх букв: R делает, A отвечает за результат, C советуют до, I узнают после. В каждой строке ровно одна A.

Схема процесса «как есть» по ролям с развилкой «стандартное?» и пометкой: у шага согласования нет срока

Процессы и регламенты · 6 мин

Описание бизнес-процессов: как это делается на деле

Описание процесса — это схема того, как работа идёт сейчас, плюс перечень мест, где она стоит. Описывают со слов тех, кто делает работу, а не по оргструктуре.

Сколько это будет стоить?

Здравствуйте! Ориентировочные цены посчитаем прямо здесь.
Что нужно?
Управление проектом
Ведём проект по часам: 3 500 ₽ за час по факту или 3 000 ₽ пакетом. Первый месяц можно взять пробным: 3 500 ₽ за час, до 20 часов, платите только за отработанные. Пакет будет дешевле, потому что оплачивается вперёд.
Проектный офис
Проектный офис начинаем с двух пробных месяцев: по факту часов, 3 500 ₽ за час, платите только за отработанные. Дальше — пакетом, 3 000 ₽ за час: пакет дешевле, потому что оплачивается вперёд.
Аудит управления проектами
Аудит — 70 000 ₽, фиксированно: 20 часов работы, отчёт и дорожная карта. Если решите внедрять, идём этапами: цену каждого этапа назовём по итогам аудита.
Поддержка сайтов
Поддержка сайтов — по часам: 3 500 ₽ за час по факту или 3 000 ₽ пакетом. Первый месяц можно взять пробным: 3 500 ₽ за час, до 20 часов, платите только за отработанные. Часы подрядчиков — отдельной строкой в отчёте.
Бизнес-процессы
Процессы описываем этапами: от 35 000 ₽ за этап. Цену первого этапа назовём по брифу, второго — по итогам первого.
Вывод из кризиса
Сначала аудит проекта: 35 000 ₽, 10 часов, 5 рабочих дней. Дальше — по ставке 3 500 ₽ за час. Гарантий вывода не даём.
Сколько часов в месяц примерно? Не знаете — начните с пробного периода.
Начнём с пробного месяца
Пробный месяц — 3 500 ₽ за час, до 20 часов. Платите только за отработанные часы, а в конце месяца вместе решаем, продолжать ли.
Начнём с пробного месяца
У проектного офиса пробных месяцев два: по факту часов, 3 500 ₽ за час. По итогам вместе решаем, продолжать ли, и переходим на пакет — 3 000 ₽ за час.
Начнём с пробного месяца
Пробный месяц — 3 500 ₽ за час, до 20 часов. Платите только за отработанные часы, а в конце месяца вместе решаем, продолжать ли.
Примерно 20 часов
Пакетом — 60 000 ₽ в месяц, по факту — 70 000 ₽. Пакет дешевле, потому что оплачивается вперёд.
Примерно 40 часов
Пакетом — 120 000 ₽ в месяц, по факту — 140 000 ₽. Пакет дешевле, потому что оплачивается вперёд.
Примерно 60 часов
Пакетом — 180 000 ₽ в месяц, по факту — 210 000 ₽. Пакет дешевле, потому что оплачивается вперёд.
Примерно 80 часов
Пакетом — 240 000 ₽ в месяц, по факту — 280 000 ₽. Пакет дешевле, потому что оплачивается вперёд.
